La Central Hidroeléctrica Reversible Irene es un proyecto estratégico de almacenamiento energético actualmente en fase de desarrollo, declarado Proyecto de Interés Común (PIC) por la Unión Europea. Su objetivo es contribuir al almacenamiento de larga duración y a la alta gestionabilidad del sistema eléctrico, reforzando la estabilidad del sistema eléctrico español y europeo, facilitando la integración renovable y aportando servicios avanzados de red.
IRENE será una infraestructura de almacenamiento de larga duración que aportará flexibilidad, estabilidad y capacidad de integración renovable, reforzando la seguridad energética de Europa. Además, el proyecto fomentará el desarrollo de soluciones innovadoras y sostenibles de gestión del entorno en clave ambiental, económica, social, cuidado del clima e inmersión en el entorno del valle de Elorz (Noáin).
En línea con la trayectoria y visión de ACCIONA Energía en materia de sostenibilidad, la central CHR IRENE ha sido planteada desde criterios de máxima compatibilidad y sensibilidad ambiental, priorizando la conservación del entorno y la minimización de impactos durante todo su ciclo de desarrollo.
INFORMACIÓN GENERAL
- Fecha prevista puesta en marcha: Diciembre 2035.

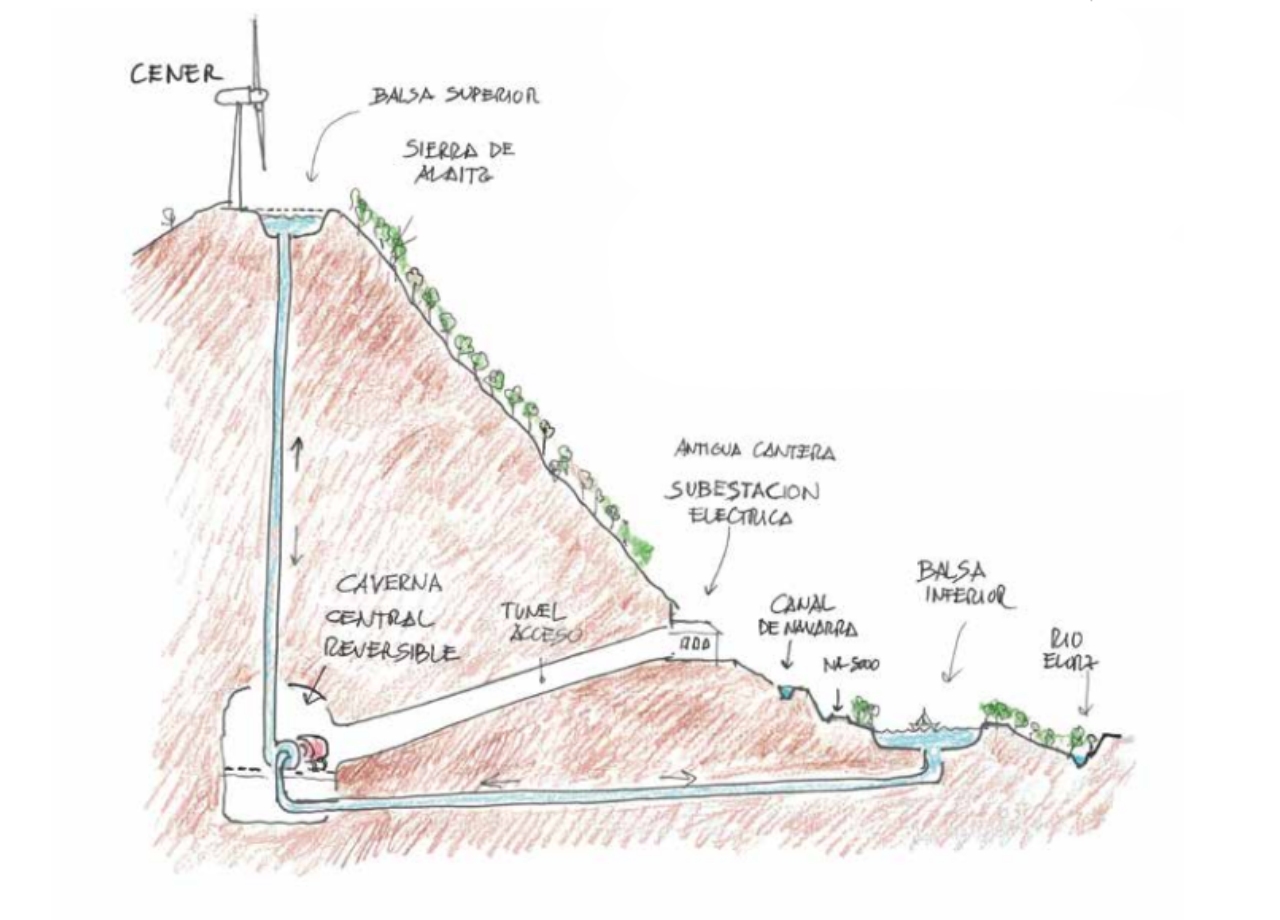

- Salto entre las balsas: 642 m.
- Capacidad de almacenamiento balsa inferior: 3,75 hm³.
- Capacidad de almacenamiento balsa superior: 3,8 hm³.
- Energía almacenada: 5,6 GWh.
- Potencia máxima en turbinado: 804 MW.
- Horas de ciclo turbinado: 7 h/día.
- Tecnología: 3 grupos de turbinas ternarias (máxima flexibilidad y estabilidad).
- Subestación eléctrica en caverna.
- Evacuación: SET Muruarte 400 kV (Planificación REE 2021–2026).
ASPECTOS DESTACADOS
- Refuerzo de la operación del sistema eléctrico español y europeo.
- Conexión estratégica con los enlaces transfronterizos España–Francia.
- Maximización de la integración renovable y reducción de vertidos.
- Provisión de servicios avanzados: aFRR, mFRR, inercia, sincronismo, control de tensión, black start.
- Aportación de potencia firme y flexibilidad en momentos críticos del sistema.
AVANCES
- Proyecto fuera de Red Natura, LIC, ZEPA y paisajes singulares.
- Evacuación eléctrica subterránea en gran medida.
- Concesión de agua solicitada ante la Confederación Hidrográfica del Ebro.
- Compatibilidad con el Plan Hidrológico de Cuenca obtenida.
- Proyecto y Estudio de Impacto Ambiental presentados (octubre 2024).
- Primera fase de geotecnia finalizada con resultados favorables.
- Pendiente acceso y conexión en SET Muruarte.
